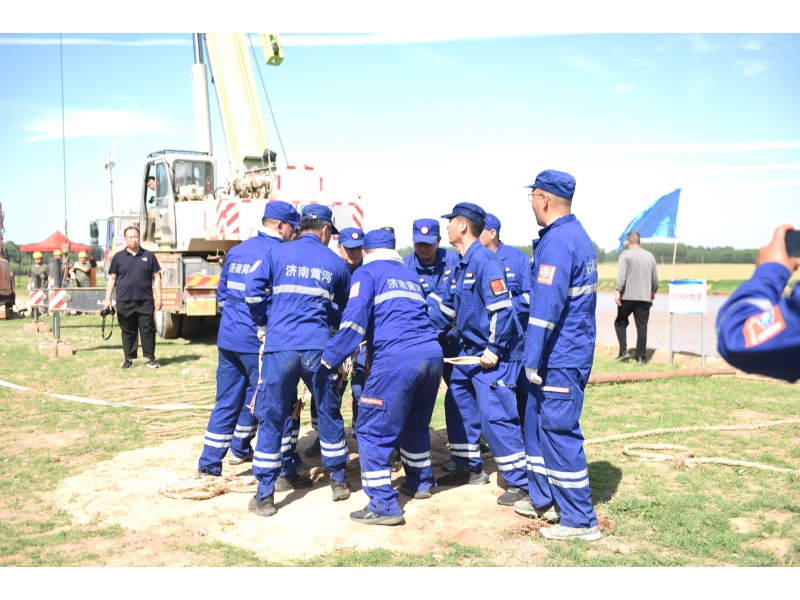

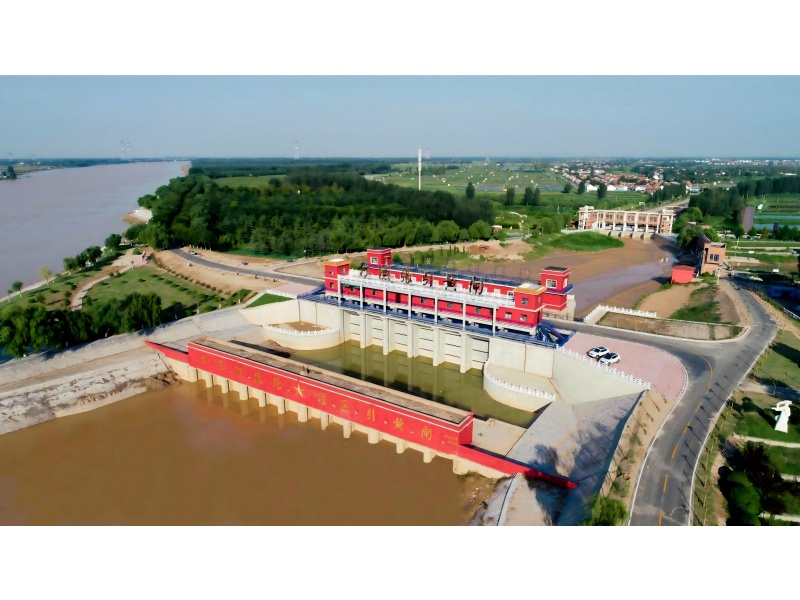

    本站4月26日讯    4月20日,在山东滨州小开河引黄涵闸改建工程施工现场,25吨吊车与100吨吊车接力配合,将闸门稳稳地送至闸室平台,随着指挥调度,闸门渐渐下落,沉稳落地。历时56分钟,左联三孔闸门完成吊装,现场爆发阵阵欢呼。

    黄河下游引黄涵闸改建工程是国务院部署实施的150项重大水利工程之一。山东滨州段引黄涵闸改建工程共7处,工程概算总投资2.84亿元。第一批改建的3座涵闸于2023年11月全部完成,第二批归仁、大崔、小开河、张肖堂等4座涵闸在山东段二批10座涵闸中率先完成闸门吊装。滨州黄河河务局以“新质生产力”推进工程高标准建设,为提升黄河下游引黄供水能力保驾护航。

    革“新”再造 智慧管理更“聪明”

    走进工地,智能“刷脸”考勤系统,实时环境监测系统,施工作业面360度可见……轻点鼠标进入山东黄河工程建设智慧管理平台,安全、质量、进度等平台各模块让项目建设情况一览无余,一个个数据的集成、分析以及图像的展示,实现施工过程中的“人、机、料、法、环”等相关要素的智慧管理,项目管理更智能、更高效。

    “点击张肖堂闸BIM模式,可视化呈现项目设计、施工进度和质量要求等内容。”项目办副主任韩建国边操作边介绍,张肖堂闸作为山东黄河河务局打造的“BIM+智慧工地”试点,具有逾期预警、进度验收等进度监控功能,及时对工程进度调整和纠偏,防止出现工序交叉等问题。改建完成后,可通过BIM技术将项目建设过程中产生的全部数据信息集成存储在BIM模型当中,并在工程管理平台中对工程项目进行统一工程数字化管理。

    如今,智慧工地管理已深入到项目办日常管理的方方面面,不仅为建设管理装上了“智慧脑”,还打造了全覆盖的“安全罩”。

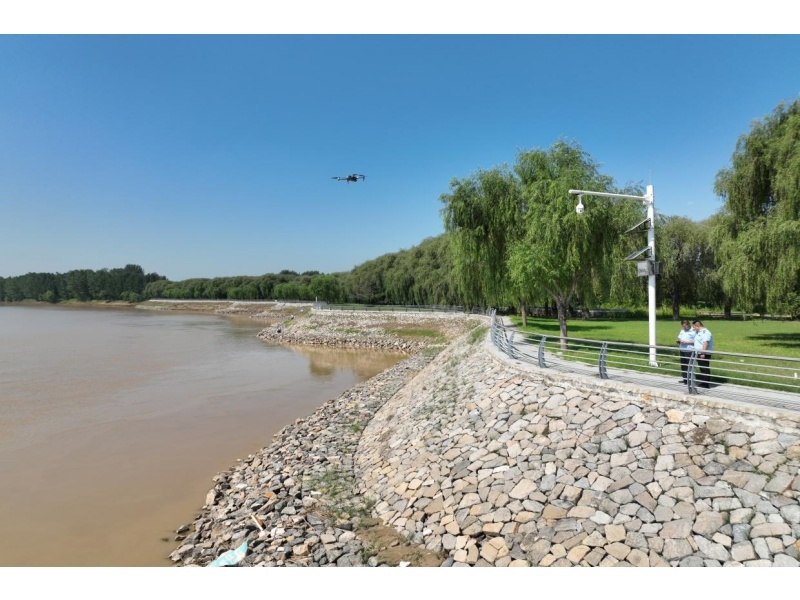

    利用算法摄像头抓拍的未戴安全帽、跨越禁区等功能,通过实时监控,实现对现场违章作业等安全隐患及时纠正制止……项目办深入推进安全生产风险管控“六项机制”建设,将关口前移标本兼治,每季度开展危险源辨识与评价,进行分级管控;强化监测预警,采取“人工+自动监测”模式及时预警;建立公告制,重点场所设置安全风险公告牌、各岗位设置安全风险告知卡;完善应急预案,制订可操作的生产安全事故应急预案、专项应急预案、现场处置方案等,对风险等级为重大的危险源“一源一案”,结合“六项机制”信息平台推进安全生产标准化建设和动态管理,切实把安全风险防范工作做在前、做到位。

    求“新”而进 施工进度再加速

    “在保证质量和安全的前提下,各标段一定要倒排工期、压茬推进,在6月20日前达到通水验收条件,为确保安全度汛打好基础。”在施工现场,滨州黄河河务局工程建设领导小组组长孙明英再次强调。

    锚定目标精准发力,滨州黄河河务局工程建设领导小组、项目建设办公室、现场管理办公室三级聚力联动。2023年9月27日开工当天,即明确2023年底前完成闸室底板和第8节涵洞底板浇筑等重要时间节点,同步推进移民迁占、线路绕行、临时供水等手续办理,一闸一案、倒排工期到每天,多次根据施工进度实时优化施工方案,压缩技术间歇压茬推进。

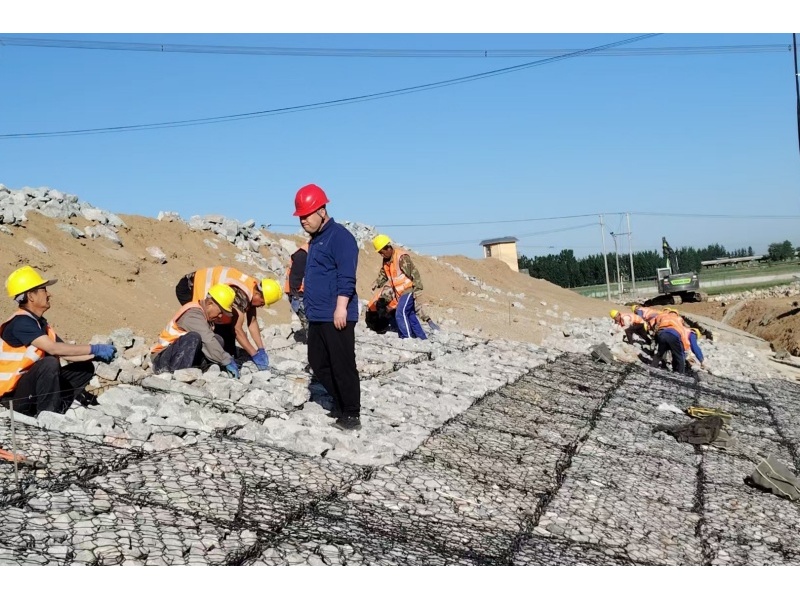

    “小开河闸一共六孔,工程量最大,我们采用悬臂智慧塔吊,在线监测运输状态,实现精准运输。同时创新施工模板支撑系统,采用滑轮脚手架等可周转的支护系统,有效缩短了工期。”小开河闸负责人王继成介绍。层出不穷的“新点子”转化为“新动能”,施工效率不断提高,施工工期一天天缩短,工程提速高质量推进。

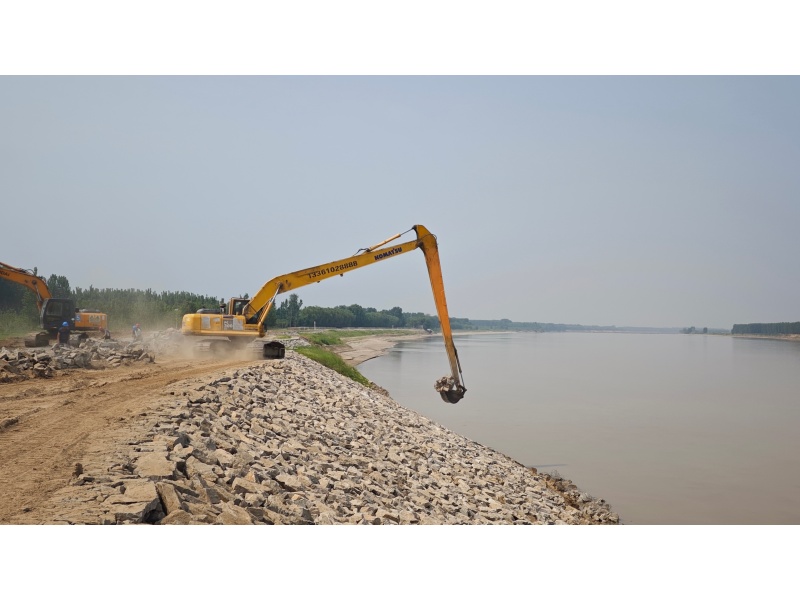

    2024年,再次拼出“加速度”。优化冬季暖棚施工工艺进行混凝土施工抢抓冬季施工期;不分缝一次性完成闸墩和胸墙浇筑抢抓进度;闸墩、涵洞同步施工,安全监测信息化设备、土方回填交叉施工,关键时期24小时施工……截至目前,工程累计完成投资1.01亿元,占合同的77.12%,“施工图”正逐渐变为“实景图”。

    创“新”而为 质效水平“步步高”

    “高质量”是发展“新质生产力”的要求,创新起主导作用,关键在质优。“要以创新为引领,以‘工匠精神’把细、精、实贯穿于建设管理的每个环节,建设高质量的精品涵闸。”项目办主任许惠平与全体参建者将质效发挥到了极致。

    “涵洞内侧混凝土交接处因结构易轻微内收或外张,我们改进模板安装工艺,采用横向模板支撑提升外观质量。”在平整密实的涵洞旁边,项目办总工季生说,“我们还引入了模板布技术提升涵洞倒角处浇筑质量,引入油锤振动打夯机代替人工打夯,创新混凝土喷淋养护系统确保养护到位,以技术创新推动质量提升。”

    项目办坚持日检查、周调度,紧盯现场,严格全过程质量管理。督促参建各方严格按照工程设计标准、质量控制指标组织施工,强化桩基础施工、钢筋绑扎、模板及止水安装等关键环节质量控制,发现问题及时督促整改,组织排查整改和自查自纠,举一反三规范质量行为。

    2023年12月始,3处具有临时供水任务的涵闸共计12台临时供水水泵先后开启,滔滔黄河水润泽滨州市区、开发区、惠民县等区县,截至目前,灌溉面积40余万亩,累计供水达3300多万立方米。“再过几个月就基本完工了,到那时,将为滨州市工农业和城镇生活提供更好的水资源保障。”季生展望未来。

    一片片青绿的麦苗在春风中茁壮成长,与繁忙有序的施工现场交相辉映。滨州黄河两岸,建设者们一如既往地在奋斗中书写着“速度与激情”,待到小麦飘香时,老闸也将换新颜。(郭孟媛  李靖康)
